N-XI Intro #02

AGV를 더 살까?
데이터로 찾은 답은 운영 기준이었습니다

공장 데이터만 받은 AI가 N-XI로 디지털 트윈을 만들고, 시뮬레이션으로 원인을 찾아, 투자 없이 출하 목표를 맞추는 방법을 보고서로 제시했습니다.

N-XI 디지털 트윈 플랫폼·2026년 10월·가상 공장 A · AGV 운반

이 글은 실제 공장 데이터 형식을 본뜬 가상 공장 사례입니다. 수치는 모두 N-XI 시뮬레이션 결과입니다.

N-XI Intro #02 표지 — AGV를 더 살까? 데이터로 찾은 답은 운영 기준이었다
+29.7%하루 출하 2,770개 → 3,592개
(목표 3,600개의 99.8%)
0원추가 설비 투자 없음
(AGV 구매 대신 보충 기준 변경)
46분데이터를 받은 순간부터
PDF 보고서 완성까지

1이런 고민 있으신가요?

  • AGV는 쉬지 않고 달리는데
    라인은 자재를 기다립니다바빠 보이는 것과 잘 나르는 것은 다릅니다
  • 현장은 AGV를 더 사자고 합니다수천만 원짜리 결정인데 효과를 장담할 수 없습니다
  • 설비 능력은 충분한데
    출하 목표를 못 채웁니다원인이 설비 밖에 있을 수 있습니다
  • 개선안을 라인에서 직접 시험하기엔
    위험하고 비쌉니다먼저 가상 공장에서 돌려 보면 됩니다

2가상 공장 A가 보내온 것

하우징을 가공·조립하는 2개 라인을 24시간 돌리는 공장입니다. 하루 출하 목표는 3,600개인데 최근 3일은 하루 2,900개 안팎에 머물렀고, 현장은 AGV 1대 추가 구매를 요청했습니다. 이 공장이 보낸 것은 평소 회사에 있는 자료 그대로입니다.

업종
자동차 전장 부품 하우징 가공·조립
라인
2개 라인 · 24시간 가동
설비
머시닝센터 4 · 세척기 2 · 체결 조립기 2 · 기밀 검사기 2
물류
중앙 자재창고 → AGV 3대 → 라인사이드 랙
목표 / 실적
하루 3,600개 / 약 2,900개
설비 배치 도면(CAD)설비 기준정보공정·라우팅품목·BOM물류 기준가공 이력 35,284건AGV 운반 이력 5,059건설비 비가동 기록검사·입고 실적

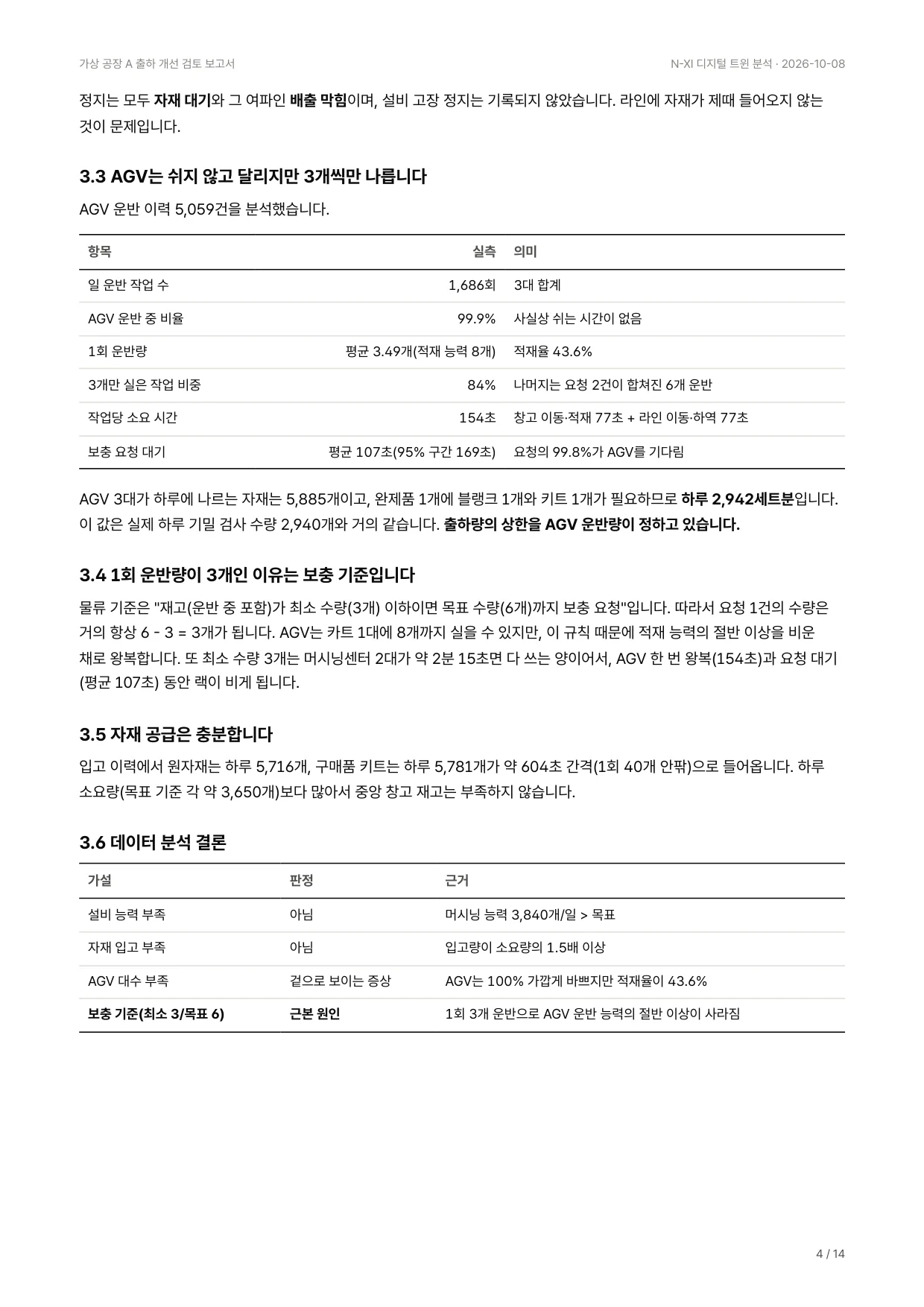

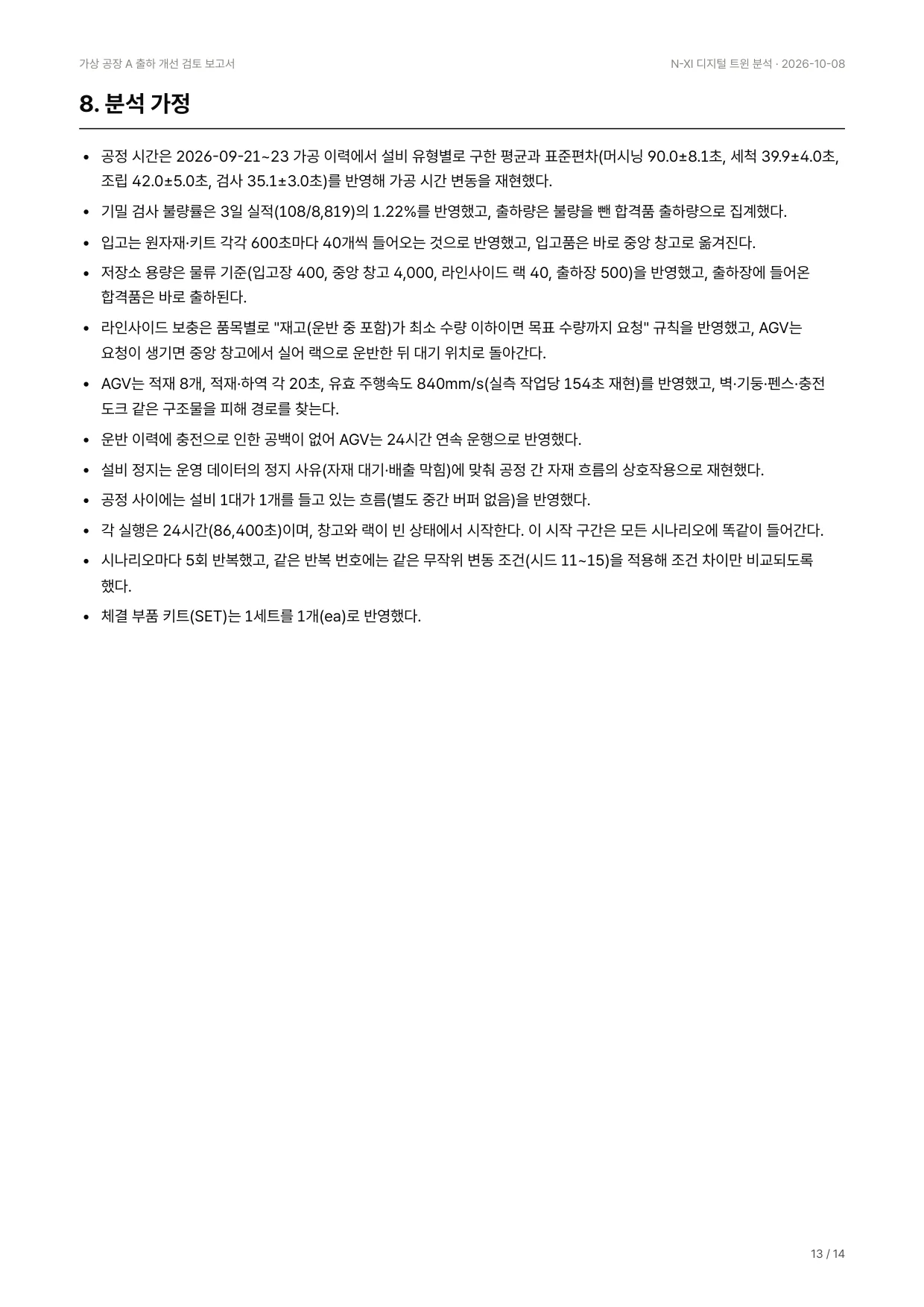

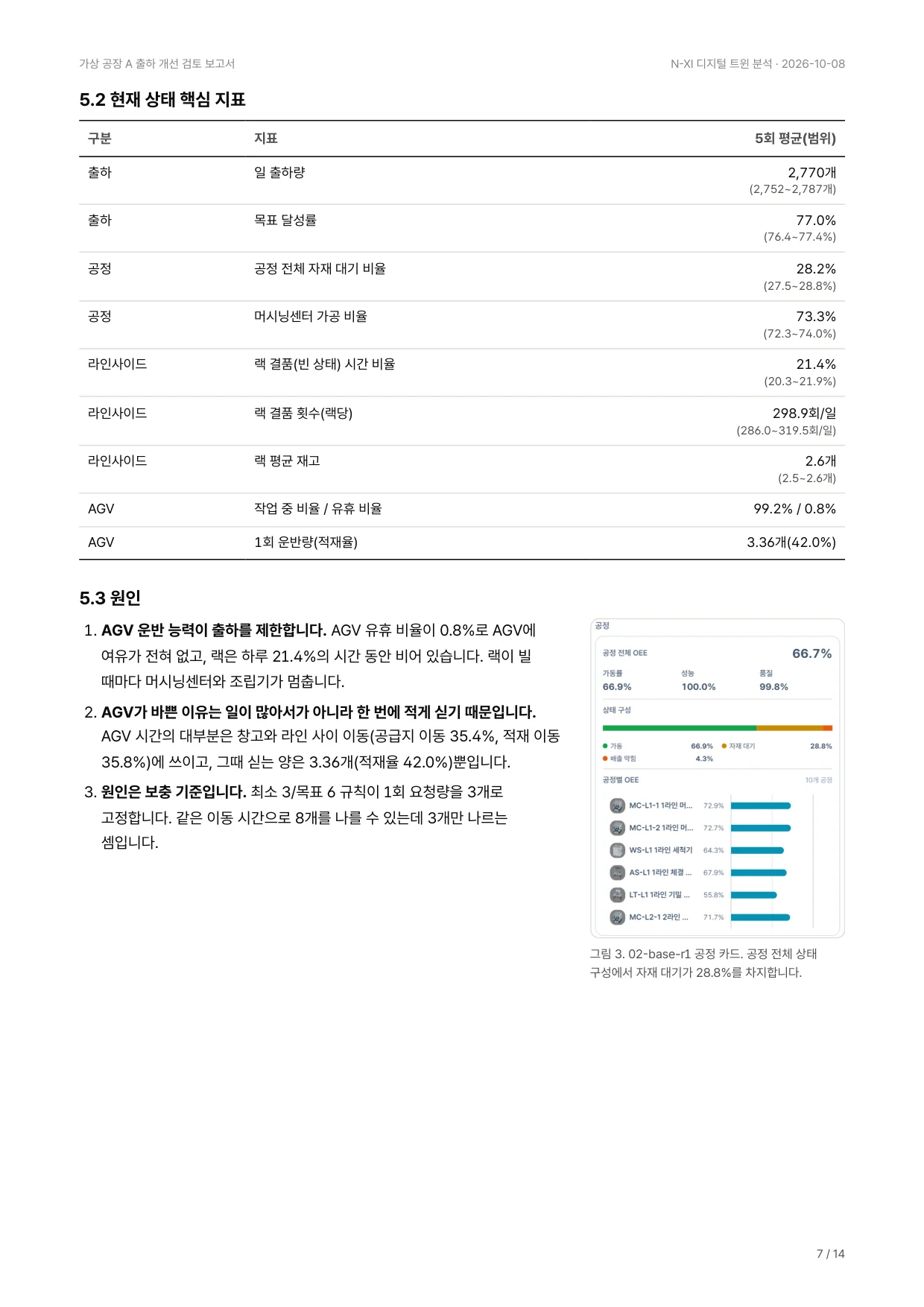

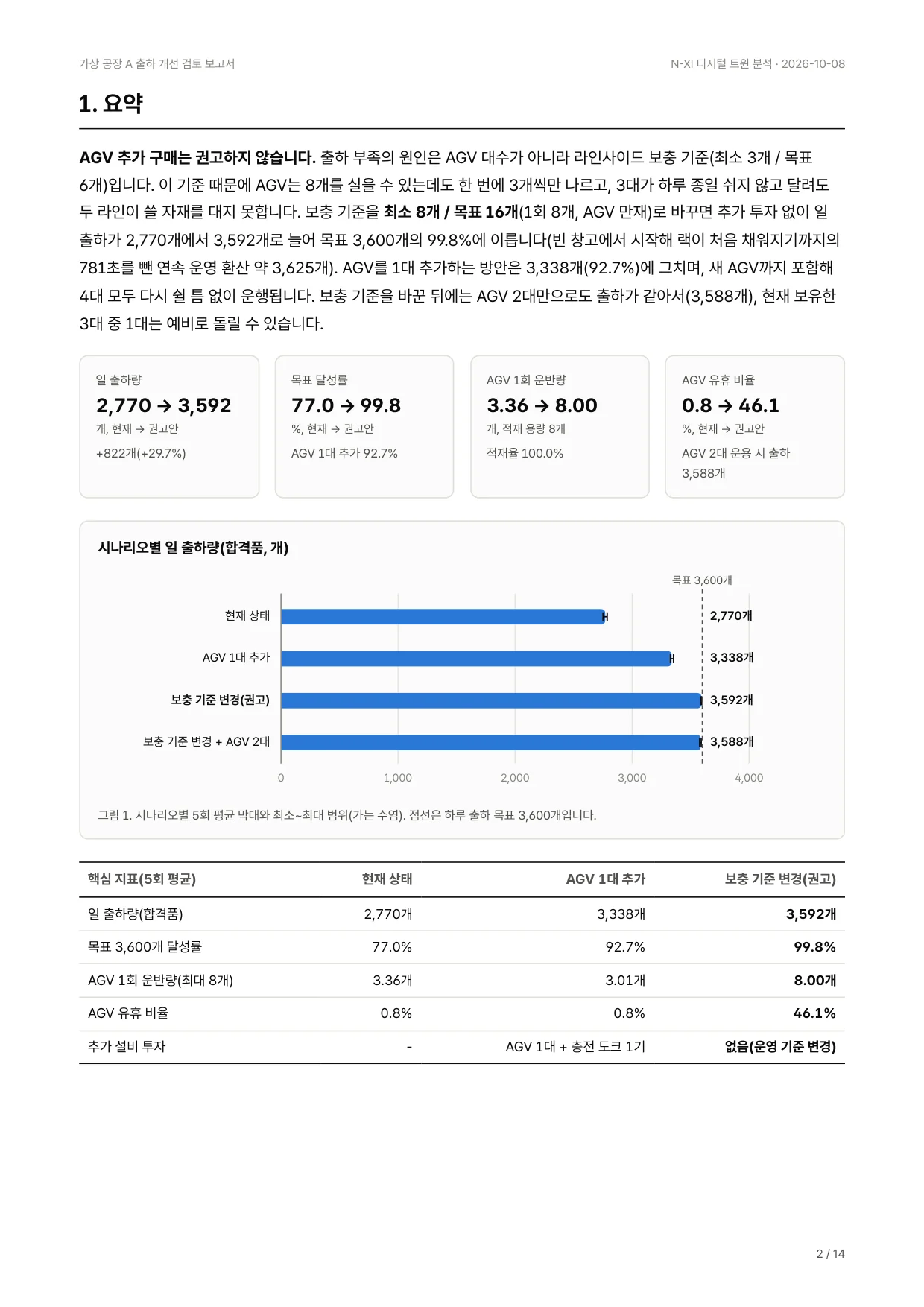

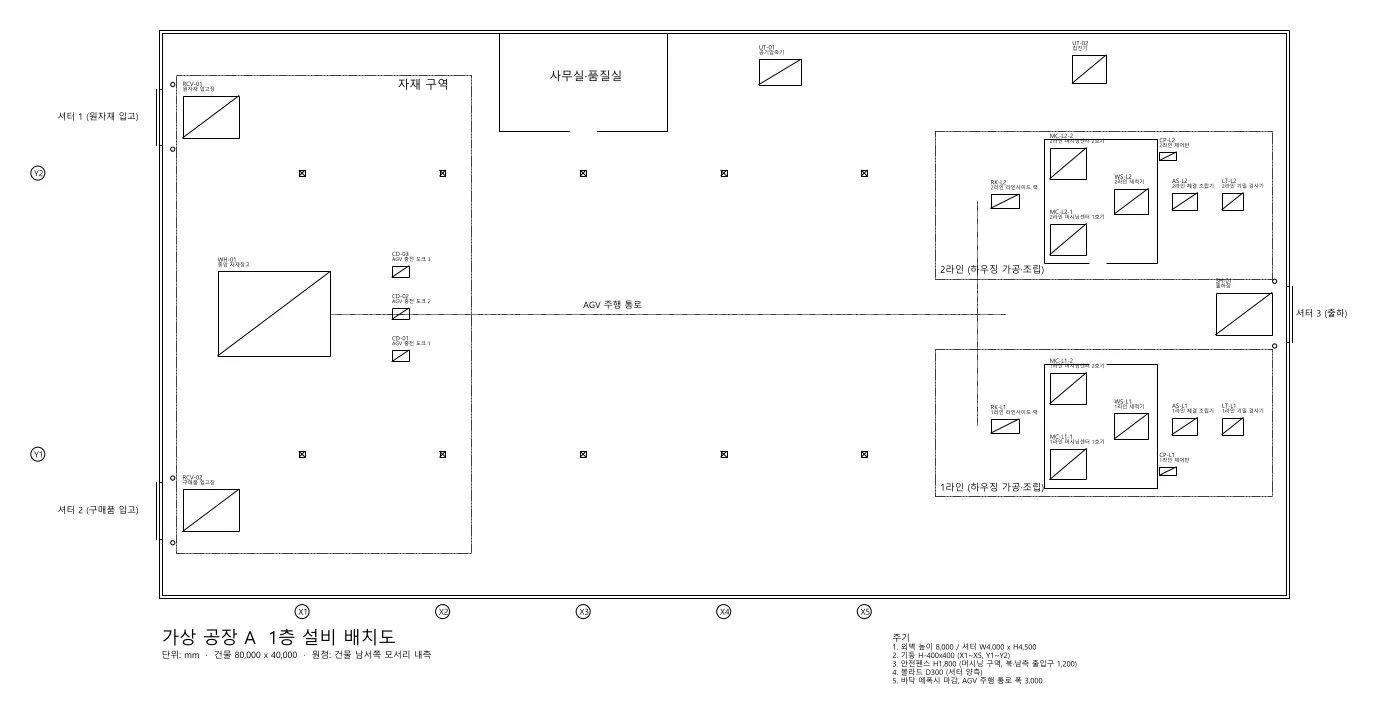

가상 공장 A의 1층 설비 배치 도면. 건물 외곽, 셔터, 기둥, 중앙 자재창고, 2개 라인의 설비 블록
고객이 보낸 설비 배치 도면. 설비마다 설비 ID와 이름이 들어 있습니다.

3AI가 도면에서 디지털 트윈을 만듭니다

AI에게 준 것은 이 데이터와 고객의 요청 한 문단뿐입니다. N-XI와 연동된 AI가 설계 트윈을 만들고, 도면 좌표대로 설비와 벽·셔터·기둥·안전펜스까지 배치한 뒤, 운영 데이터로 공정 시간과 불량률, AGV 사양, 보충 기준을 넣었습니다. 사람이 화면에서 한 작업은 없습니다.

AI에게 전달한 고객 요청“하루 출하 목표는 3,600개인데 최근에는 2,900개 안팎에 머뭅니다. 현장에서는 AGV가 부족하다며 1대 추가 구매를 요청했습니다. 정말 AGV를 더 사야 하는지, 아니면 다른 방법이 있는지 데이터로 판단해 주세요.”
3분데이터 이해
파라미터·증상 정리
9분트윈 구축
리소스 92개 배치·설정
16분진단·대안 실행
시뮬레이션 20회
17분보고서 작성
차트·PDF 완성

트윈은 운영 데이터로 보정했습니다. 현재 조건으로 24시간을 5회 실행한 결과 하루 출하는 실측 대비 −4.6%, AGV 운반 작업 수는 −0.7% 차이로 현실을 재현했습니다.

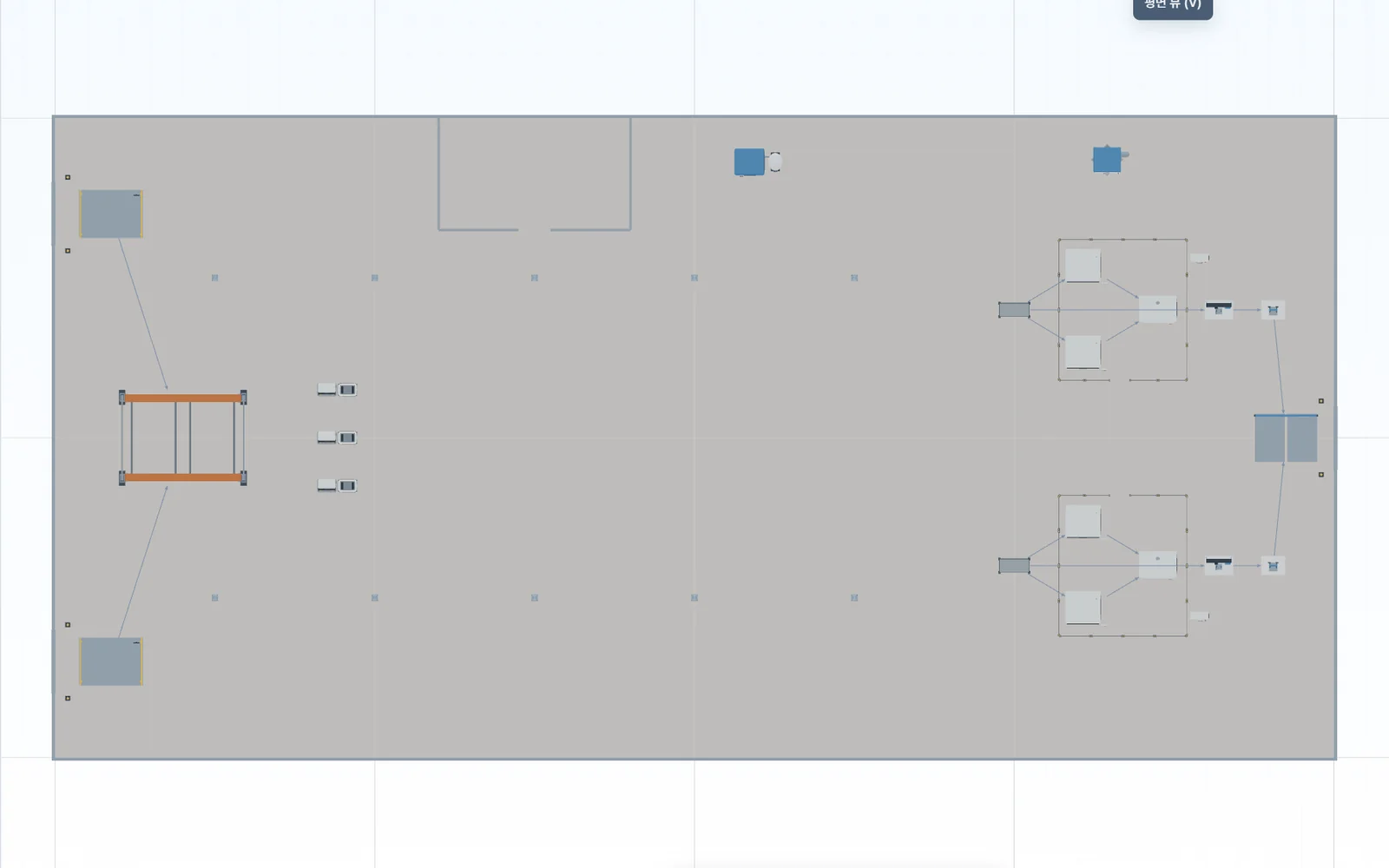

N-XI 평면 보기로 본 가상 공장 A 디지털 트윈
도면 좌표 그대로 배치된 평면

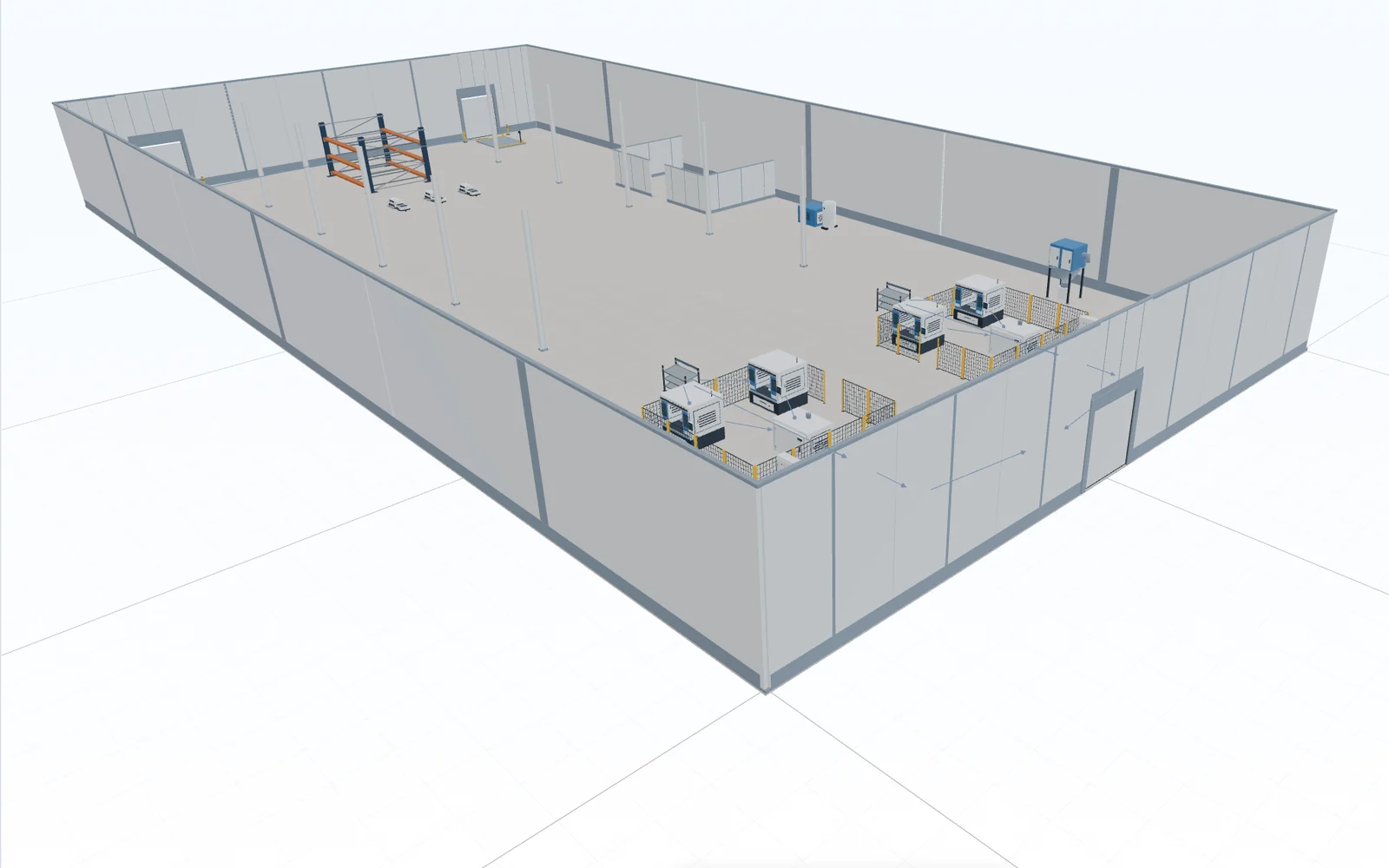

N-XI 3D 화면으로 본 가상 공장 A 디지털 트윈. 외벽과 셔터, 중앙 창고 랙, AGV, 안전펜스로 둘러싼 2개 라인
벽·기둥·펜스까지 갖춘 3D 디지털 트윈

4진단: AGV가 부족한 게 아니었습니다

현재 상태를 시뮬레이션하자 원인이 숫자로 드러났습니다. AGV는 쉴 틈 없이 달리지만, 한 번에 적재 용량의 절반도 싣지 못하고 있었습니다.

0.8%AGV 유휴 비율
3대가 하루 종일 쉬지 않고 운행
3.36개 / 8개AGV 1회 운반량
보충 기준(최소 3/목표 6) 때문에 3개씩 운반
19.7%머시닝센터 자재 대기
라인사이드 랙이 하루의 21.4% 동안 비어 있음

설비 능력은 하루 약 3,790개로 목표보다 큽니다. 출하를 묶고 있던 것은 AGV 대수가 아니라 한 번에 조금씩 자주 나르게 만드는 보충 기준이었습니다.

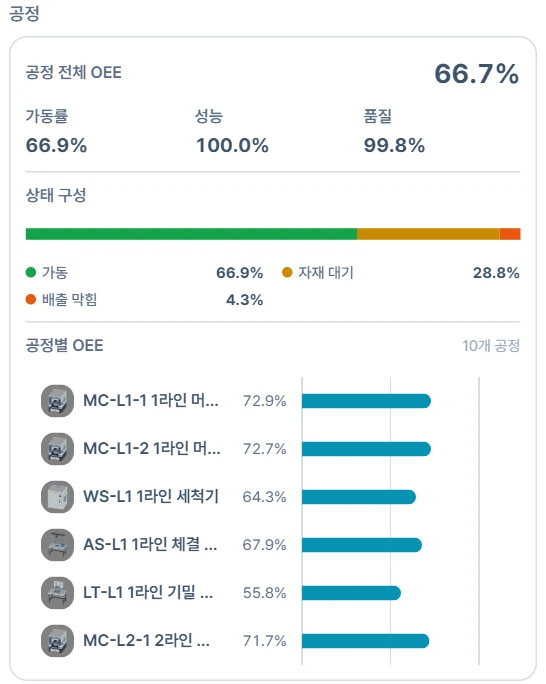

현재 상태 1회차 실행의 공정 카드. 공정 전체 OEE 66.7%, 가동 66.9%, 자재 대기 28.8%, 배출 막힘 4.3%
현재 상태(1회차 실행)의 공정 카드. 자재 대기 28.8%가 가동률을 깎고 있습니다.

5해결안 비교: 같은 공장, 네 가지 조건

AI는 현장 요청안(AGV 1대 추가)과 스스로 도출한 대안을 같은 트윈에서 24시간씩 5회 반복해 비교했습니다. 막대는 하루 출하량 5회 평균이고, 점선은 목표 3,600개입니다.

현재 상태AGV 3대 · 보충 기준 최소 3/목표 6
2,770개목표 대비 77.0%
AGV 1대 추가현장 요청안 · AGV 4대
3,338개목표 대비 92.7%
보충 기준 변경AI 권고안 · 최소 8/목표 16 · AGV 3대
3,592개목표 대비 99.8%
보충 기준 변경 + AGV 2대AGV 1대를 빼도 유지되는지 확인
3,588개목표 대비 99.7%

시나리오마다 같은 난수 시드 5개로 반복해 조건 차이만 비교했습니다.

  • AGV 1대 추가는 출하가 늘지만 목표의 92.7%에 그치고, 늘어난 AGV 4대도 다시 쉴 틈이 없어집니다.
  • 보충 기준 변경만으로 1회 운반량이 8개로 늘고, 운반 작업은 하루 1,674회에서 915회로 줄면서 출하는 목표의 99.8%에 이릅니다. AGV는 46.1%의 시간을 쉽니다.
  • 보충 기준을 바꾸면 AGV 1대가 빠져도 출하가 유지됩니다. 정비 중인 차량이 있어도 목표를 지킬 여유가 생깁니다.

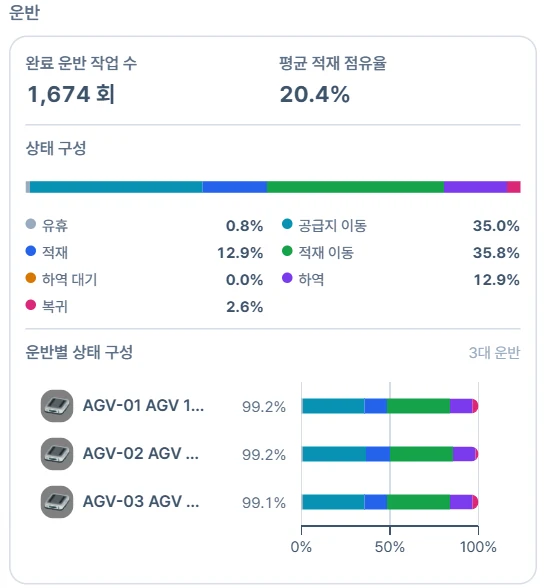

현재 상태 1회차 실행의 운반 카드. 완료 운반 작업 1,674회, AGV 유휴 0.8%
현재 상태(1회차 실행): AGV 유휴 0.8%, 운반 1,674회

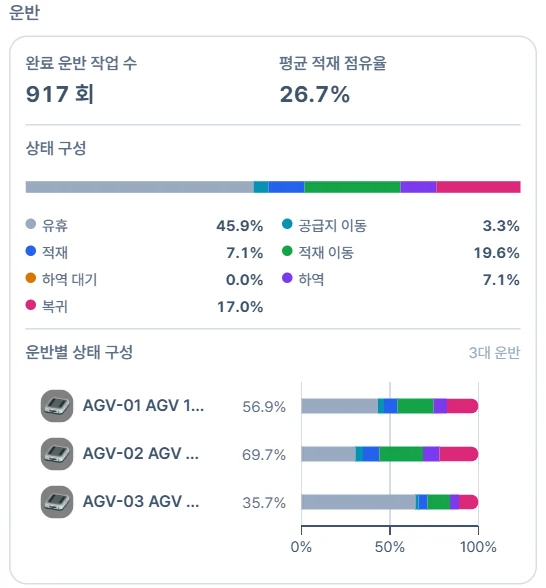

보충 기준 변경 후 1회차 실행의 운반 카드. 완료 운반 작업 917회, AGV 유휴 45.9%
보충 기준 변경 후(1회차 실행): AGV 유휴 45.9%, 운반 917회

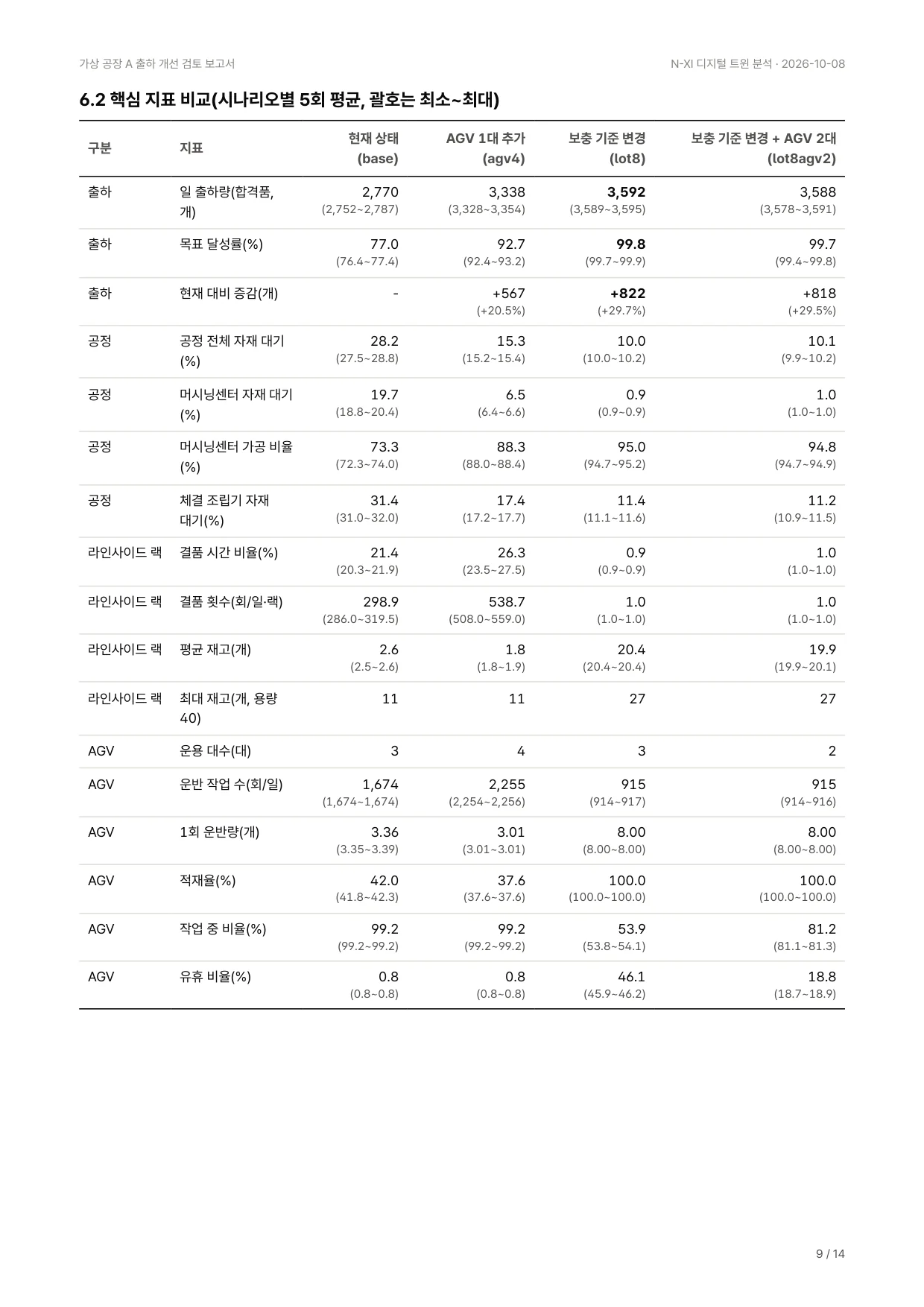

6AI가 작성한 보고서

진단부터 해결안 비교, 권고안과 적용 시 고려 사항까지 AI가 직접 작성한 보고서입니다. 모든 수치는 근거가 된 시뮬레이션 실행으로 추적할 수 있습니다.

가상 공장 A 출하 개선 검토 보고서14쪽 · PDF
PDF 다운로드
AI 작성 보고서 1쪽 AI 작성 보고서 2쪽 AI 작성 보고서 3쪽 AI 작성 보고서 4쪽 AI 작성 보고서 5쪽 AI 작성 보고서 6쪽 AI 작성 보고서 7쪽 AI 작성 보고서 8쪽 AI 작성 보고서 9쪽 AI 작성 보고서 10쪽 AI 작성 보고서 11쪽 AI 작성 보고서 12쪽 AI 작성 보고서 13쪽 AI 작성 보고서 14쪽

우리 공장의 답도 데이터로 찾아보세요

평소 회사에 있는 자료로 시작할 수 있습니다. N-XI가 디지털 트윈을 만들고, 투자 전에 여러 안을 먼저 돌려 봅니다.

  • 설비 배치 도면(CAD)
  • 설비 목록·기준 사이클타임
  • 공정 순서·품목·BOM
  • 물류 기준(AGV·창고·보충 기준)
  • MES·WMS 운영 이력
  • 검토하고 싶은 개선안
